当前位置:首页>文章中心>舆情>网友反映“萍乡中央华府恐烂尾” 官方回复了!

网友反映“萍乡中央华府恐烂尾” 官方回复了!

发布时间:2022-12-29 点击数:10458
0

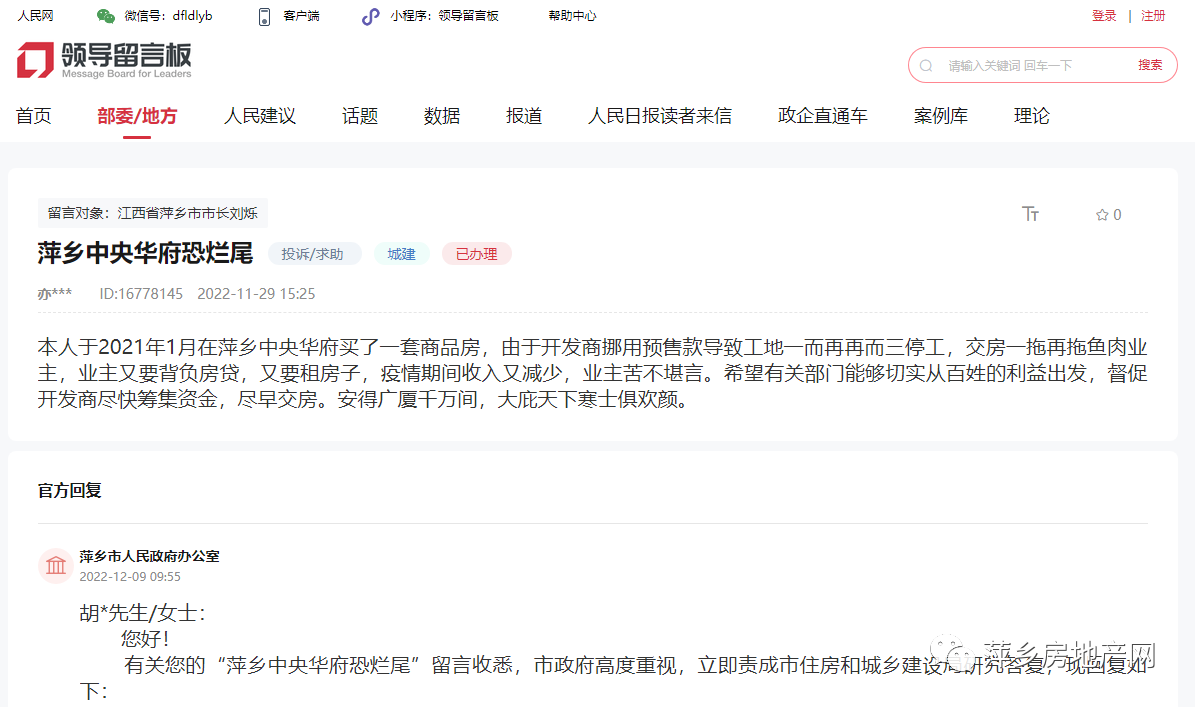

萍乡中央华府恐烂尾


    本人于2021年1月在萍乡中央华府买了一套商品房,由于开发商挪用预售款导致工地一而再再而三停工,交房一拖再拖鱼肉业主,业主又要背负房贷,又要租房子,疫情期间收入又减少,业主苦不堪言。希望有关部门能够切实从百姓的利益出发,督促开发商尽快筹集资金,尽早交房。安得广厦千万间,大庇天下寒士俱欢颜。

官方回复

萍乡市人民政府办公室

2022-12-09 09:55


胡*先生/女士:您好!

    有关您的“萍乡中央华府恐烂尾”留言收悉,市政府高度重视,立即责成市住房和城乡建设局研究答复,现回复如下:


一、项目基本情况

    目前该项目所有14栋住宅主体基本完工(正在落架),自2022年1月复工以来一直在正常施工,但进度较为缓慢。根据项目当前施工进展,结合其施工合同价,经初步估算,该工程要达到交楼条件仍需资金约7000万元。项目在萍乡疫情临时管控期间停工停产,管控结束后已立即复工,随各地陆续解封,现项目日均工作人数在逐步增加。


二、相关工作开展情况

    中央华府已列入我市“保交楼”专项行动,经开区中央华府工作专班多次召开中央华府专题会议研究化解风险办法,并督促施工方复工复产。目前,中央华府项目“一楼一策”处置方案已制定并通过中心城区稳定房地产市场联席会议通过,开发商已按要求对可抵押资产进行专项借款用于保交楼。同时,市金融专班协调金融机构配套“保交楼”专项借款提前释放部分贷款保证金,确保项目正常施工。


三、下一步工作打算

    (一)持续跟进,确保“一楼一策”实施到位。中央华府工作专班将严格按照“一楼一策”确定的复工期、竣工期、交房期要求,确保项目尽快完成交付。

    (二)消除疫情影响,争取按期完工交房。开发商对施工进度资金、人员安排等进行疫情影响纠偏,争取按保交楼“一楼一策”时间节点将房交到业主手上。

    (三)建立定期沟通机制,确保信息畅通。定期同业主代表进行沟通,及时通报楼盘进度信息,从而有效缓解了业主的焦虑情绪,并提升了业主们对政府保交楼工作的信心。感谢您的留言,如果您还有其他的问题也可以向我们反馈。

(编辑:李锡念)

来源:人民网江西频道领导留言板

在线评论
用户名: 密码: 注册新会员
    在线评论用户手册,请遵纪守法并注意语言文明...
评论内容:

验证码:
验证码

查看评论
公告
